Lägesrapport ombyggnaden i Henriksdals reningsverk

2022-09-05 Arbetet med att bygga ut och förbättra Stockholms avloppsrening pågår för fullt i Henriksdal. Arbetet pågår på flera ställen i reningsverket och uppe på ytan inne på reningsverkets område vid Henriksdalsringen.

Ombyggnad reningsverket med ny teknik

I Henriksdals reningsverk pågår nu etapp 2 av fyra av den ombyggnad som görs för att installera den nya effektiva reningstekniken med MBR (membranbioreaktor).

Just nu pågår arbetet med att höja taket i de eftersedimenteringsbassänger som i denna etapp byggs om. Det är fyra stycken bassänger som byggs om i denna etapp.  Takhöjningen görs genom borrning och sprängning och sprängningar kan ske flera gånger per dag. Det stora sprängningsarbetet närmar sig nu sitt slut (endast några få stora sprängningar återstår, i dagsläget 3), men fram till årsskiftet kan det komma att förekomma sprängningar av mindre karaktär. Takhöjningen är nödvändig för att det ska gå att installera membrankassetterna.  När arbetet med takhöjningen är klar så kommer byggarbetena att starta.  Det innebär betong- och armeringsarbeten och senare installationer som inte alls är störande på det sätt som borrnings- och sprängningsarbetet.

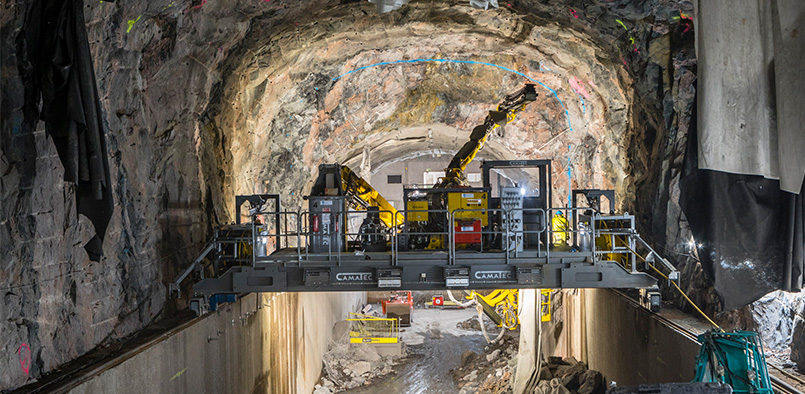

Takfällning i biolinje 6.jpg

Takhöjning genom borrning och sprängning

När etapp 2 är klar preliminärt 2024 (tidsplanering pågår) påbörjas etapp tre av ombyggnaden. Då börjar arbetet med ytterligare 4 bassänger som ska genomgå samma ombyggnad.

Ny inloppstunnel

I reningsverket pågår även arbetet med att bygga en ny inloppstunnel som behövs för att klara det ökade inflödet av avloppsvatten till Henriksdals reningsverk. De stora sprängningar för inloppstunnel är klara.  Det återstå att göra ett så kallat genomslag mot befintlig anläggning. Det vill säga den nya tunneln ska kopplas ihop med befintlig anläggning. Detta är ett komplicerat arbete som kommer att göras dels med sågning och spräckning, dels med så kallad försiktig sprängning (dvs. små sprängningar).

Ny slamanläggning

När Henriksdals reningsverk är ombyggt kommer det att producera mer slam än tidigare. Vi uppgraderar därför reningsverket med en ny slamanläggning. Vi bygger en helt ny anläggning för förtjockning av slammet inne i berget där vatteninnehållet i slammet ska minska innan det rötas i rötkamrarna. Vi bygger också en ny slamavvattningsbyggnad där det rötade slammet sedan avvattnas innan det transporteras bort från anläggningen. Väggarna till den nya slamavvattningsbyggnaden börjar ta form, och arbeten pågår nu även på marknivå. Bygget av slamanläggningen kommer att pågå till årsskiftet 2024. Därefter kommer installationsarbeten att ta vid.

Ny rötkammare

På grund av den ökade mängden slam som kommer att produceras i reningsprocessen behöver vi även utöka rötningskapaciteten . Det innebär att vi behöver bygga en ny rötkammare i Henriksdalsberget. Den byggs i Henriksdalsberget i slänten mot Värmdöleden. Sprängningsarbetet för arbetstunneln pågår och beräknas pågå fram till årsskiftet. Därefter ska ett  utrymme för själva rötkammaren också  sprängas ut. Det arbetet beräknas komma igång under våren  2023 och ska vara klart till hösten/vintern 2023. Bedömningen är att detta arbete inte kommer att orsaka stomljud då det görs på relativt långt ifrån husen på Henriksdalsringen. Däremot kan sprängningarna höras (eftersom sprängningar kan höras på  mycket långt håll)
