Ledningsarbete vid Juvelerartorget och Kämpetorpsskolan

Vi förnyar avloppsledningarna i området runt Juvelerartorget i Solberga

Start:
Oktober 2024
Förväntas klart:
Höst 2026
Plats:
Juvelerartorget, Kedjevägen, Kämpetorpsskolan i Solberga
Område:
Hägersten-Älvsjö
Utförs av:
JVAB

Vad?

Vi förnyar avloppsledningarna i området runt Juvelerartorget och Kämpetorpsskolan i Solberga

Varför?

Arbetet är nödvändigt för att avloppsledningarna ska fungera även i framtiden.

Nuläge

I april 2025 inleds etapp 3, då vi arbetar på cykelbanan mellan Nippervägen och Älvsjövägen.

Borrning i berget 29-30 april

Tisdag och onsdag den 29-30 april behöver vi borra för att täta berget i gropen vid Kämpetorpsskolan (vid skogen). När vi borrar bullrar det extra mycket i omgivningen. Vi gör vårt bästa för att arbeta så effektivt som möjligt och bli klara snabbt med momentet. Arbetstider: kl 7-19.

Om projektet

Arbete pågår under 2024-2026 för att förnya avloppsledningarna i området kring Kämpetorpsskolan och Juvelerartorget.

Arbetet är nödvändigt för att avloppsledningarna ska fungera även i framtiden. Vi ansluter de ytliga ledningarna till den nya Mässtunneln, vilket kommer att avlasta nätet och minska risken för översvämningar vid kraftiga regn.

Under arbetet behöver vi gräva, spränga och borra för att lägga ner ledningar i gatan.

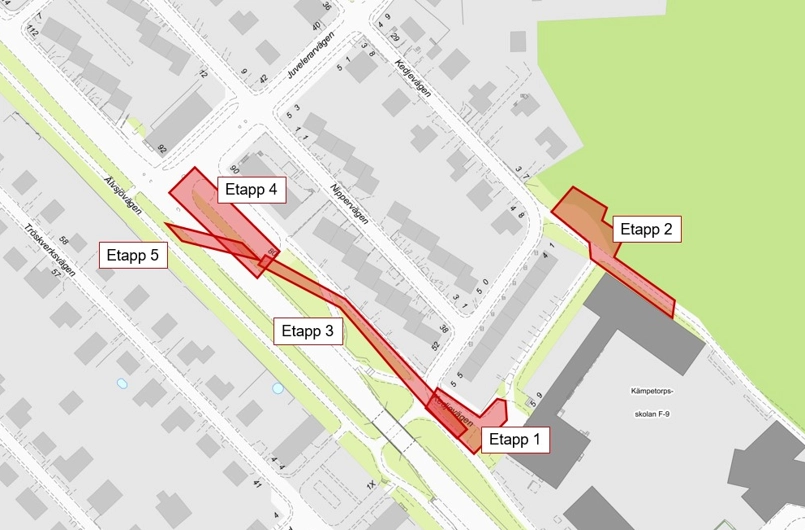

Fem etapper


  1. Oktober 2024 – maj 2025 Ett arbetsområde hägnas in på vändplatsen utanför Kämpetorpsskolan. Trafik på cykelbanan leds förbi arbetsområdet. Leveranser till skolan samt biltrafik till Kedjevägen 43-53 är möjlig hela tiden.

  2. Oktober 2024 – vår 2026 Ett arbetsområde hägnas in på cykelbanan mellan Kämpetorpsskolan och Kedjevägen. Gång- och cykeltrafik leds om runt skolan. Etappen beräknas vara klar i maj 2025.

  3. April 2025 – slutet av 2025 Ett arbetsområde hägnas in på cykelbanan mellan Kedjevägen och Juvelerartorget. Infart till Kedjevägen är öppen under arbetet. Trafik på cykelbanan leds om till Kedjevägen eller cykelbanan på andra sidan Älvsjövägen. Under etapp 3 är det inte möjligt att gå in via baksidan till de hus på Nippervägen som gränsar till arbetsområdet på cykelbanan. Vissa moment innebär att vi behöver göra mindre sprängningar ovan jord. Det kommer att aviseras i förväg.

  4. Höst 2025 – vår 2026 Ett arbetsområde hägnas in på Juvelerartorget. Torgets parkeringsplatser kan inte användas under arbetet.

  5. Vår – sommar 2026 Ett arbetsområde hägnas in på Älvsjövägen bredvid Juvelerartorget. Biltrafik på Älvsjövägen leds via Juvelerartorget. Torgets parkeringsplatser kan inte användas under arbetet.

Bullrande arbeten

Under vissa perioder under arbetet kommer vi att behöva sponta, borra och spränga i berget – moment som kommer att bullra om du bor nära. Vi kommer att avisera i förväg vid särskilt bullrande arbeten så att du kan vara förberedd.

Om du störs av buller som överskrider riktlinjerna om buller från arbetsplatser kan du vid behov få tillgång till ett ersättningsboende eller tillfällig vistelse dagtid. Kontakta oss i så fall.

För att vara säker på att få snabb information från oss, anmäl dig till vår sms-tjänst svoa.se/sms

Tillgänglighet och trafik

Vi gör vårt bästa för att påverka omgivningen så lite som möjligt. Under vissa etapper kommer vi dock att behöva leda om gång- och cykelvägar, samt stänga av parkeringsplatserna på Juvelerartorget.

Biltrafik kommer att behöva ledas om under vissa etapper. Alla bostadshus kommer att vara tillgängliga med bil.
