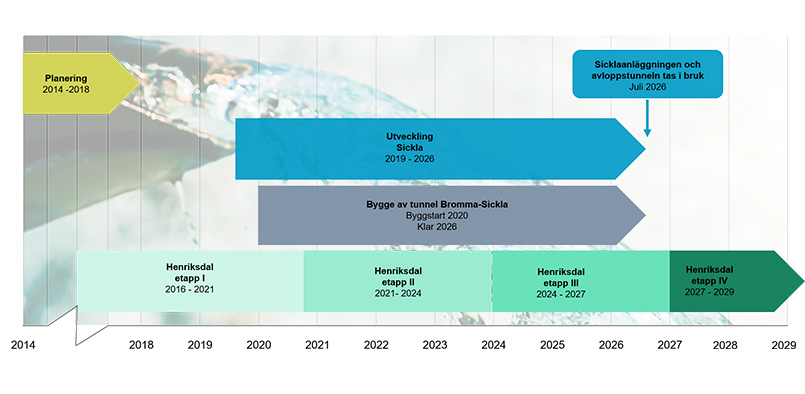

Projektet Stockholms framtida avloppsrening beräknas pågå fram till 2029. Så här ser tidplanen ut för utvecklingen av Henriksdals reningsverk med Sicklaanläggningen samt bygget av avloppstunneln Bromma-Sickla.
Klicka här för förstoring av bilden
Några viktiga milstolpar som visas i bilden.
- 2013: Stockholm Vattens styrelse tar beslut om projektet Stockholms framtida avloppsrening.
- 2014: Kommunfullmäktige i Stockholms stad tar beslut om att genomföra projektet.
- 2015: Ansökan om tillstånd skickas in till Mark- och miljödomstolen.
- 2016: Ombyggnaden av Henriksdals reningsverk påbörjas med att en arbetstunnel byggs och ombyggnaden av biolinje 1 påbörjas.
- Dec 2017: Mark- och miljödomstolen godkänner projektets tillståndsansökan.
- 2019: Arbetet med att utveckla Sicklaanläggningen påbörjas.
- 2020: Arbetet med att bygga avloppstunneln från Bromma reningsverk till Sicklaanläggningen inleds.
- 2021: Etapp I i Henriksdals reningsverk är färdig. I etappen ingår bland annat ombyggnad av biolinje 1 för installation av membranteknik samt en tekniktunnel.
- 2023: Hela avloppstunneln Bromma-Sickla är utsprängd. Betong- och rörarbeten återstår.
- 2024: Etapp II i Henriksdals reningsverk är färdig. I etappen ingår ombyggnad av biolinje 6 och 7 för installation av membranteknik.
- 2027: Etapp III i Henriksdals reningsverk är färdig. I etappen ingår bland annat ombyggnad av biolinje 3 och 4 för installation av membranteknik.
- 2026: Avloppstunneln från Bromma reningsverk till Sicklaanläggningen är färdigbyggd.
- 2026: Den utbyggda Sicklaanläggningen tas i bruk. Avloppsvattnet från Bromma leds över till Sickla. Bromma reningsverk tas ur bruk.
- 2029: Etapp IV i Henriksdals reningsverk är färdig. I etappen ingår bland annat ombyggnad av biolinje 2 och 3 för installation av membranteknik.
- 2029: Hela projektet är genomfört.
